Diagramme de Gantt de chantier : à quoi sert-il dans le BTP ?

Le planning de chantier est imprimé, affiché dans le bureau, validé par tout le monde au démarrage.
Trois semaines plus tard, une validation client a pris dix jours de plus, une livraison de matière a glissé, et personne ne sait plus si la date de pose annoncée tient encore. Le document au mur est devenu une décoration.
Le diagramme de Gantt est une représentation courante du planning de travaux. Sa valeur dépend moins du document construit au lancement de l’affaire que de la façon dont il est mis à jour ensuite. Un Gantt ouvert une fois au démarrage, puis rouvert quand le retard est déjà visible sur le terrain, ne vaut pas mieux qu’un tableau de dates.
Voici ce qu’un Gantt de chantier apporte concrètement, comment le construire pour qu’il reste utile, et ce qu’il ne suffit pas à piloter.
Qu’est-ce qu’un diagramme de Gantt et de quoi il est composé
Un diagramme de Gantt est une représentation visuelle d’un projet dans le temps. Les tâches sont listées verticalement, le temps se déroule horizontalement, et chaque tâche devient une barre dont la longueur correspond à sa durée.
L’outil porte le nom d’Henry Gantt, ingénieur américain qui l’a popularisé au début du vingtième siècle. Le principe n’a pas changé depuis.
Un Gantt complet se compose de six éléments.
- La liste des tâches et sous-tâches, placée dans la colonne de gauche.
- L’échelle de temps affichée en haut, en jours, en semaines ou en mois selon l’horizon.
- Les barres horizontales, qui portent la date de début, la date de fin et la durée de chaque tâche.
- Les jalons, qui matérialisent une étape clé ou une date qui engage, sans durée propre.
- Les liens entre tâches, qui montrent l’ordre dans lequel les choses doivent se faire.
- L’avancement, qui indique où en est réellement chaque tâche par rapport au prévu.
Ces six éléments suffisent à lire un planning de chantier. Tout le reste, chemin critique, marges, charge, vient s’ajouter par-dessus.
Ce qu’un diagramme de Gantt permet de lire sur une affaire
Ouvrez le Gantt d’une seule affaire, et vous voyez immédiatement six informations.
La durée de chaque phase, d’abord. Les études prennent trois semaines, la fabrication en atelier quatre, la pose deux. Ce n’est plus une estimation dans une tête, c’est une longueur de barre que tout le monde lit de la même façon.
Ensuite les dates de début et de fin, qui transforment un délai global en engagements datés. Une affaire livrée en octobre ne dit rien au chef d’atelier. Une fabrication qui doit démarrer le 8 septembre, si.
Puis l’enchaînement des phases.
Sur une affaire d’agencement, les études précèdent la validation client, qui précède l’approvisionnement, qui conditionne la fabrication, qui conditionne la pose. Le Gantt rend cette chaîne de dépendances visible d’un coup d’œil, là où un tableau de dates la laisse implicite.
Les jalons ensuite, qui sortent du lot les dates qui comptent : remise du dossier technique, accord du client, réception. Certains portent un engagement contractuel. D’autres sécurisent un passage interne important avant la phase suivante.
L’avancement enfin, quand le planning est tenu à jour. Comparer l’avancement déclaré au temps écoulé permet de repérer un écart à vérifier. Cette lecture reste indicative : toutes les tâches n’avancent pas de façon linéaire, et une phase peut consommer la moitié de sa durée sans être réalisée à moitié.
Et le glissement, qui devient lisible dès qu’une phase déborde : on voit ce qu’elle repousse derrière elle, et on voit à partir de quand la date de livraison est menacée.
La vraie valeur du Gantt : la vue moyen et long terme
Le planning de la semaine répond à une question précise : qui fait quoi lundi matin, et sur quel chantier. C’est du court terme, et c’est l’horizon le plus tangible au quotidien. Affecter les équipes sur les prochains jours reste plus concret que se projeter sur plusieurs mois.
La valeur du diagramme de Gantt ne se limite pas à l’organisation de la semaine.
Sa valeur est ailleurs, sur un horizon de plusieurs semaines ou de plusieurs mois. Il répond à des questions qu’un planning hebdomadaire ne peut pas traiter.
- Est-ce qu’on tient la livraison annoncée en septembre ?
- Est-ce que ces deux phases de pose vont se télescoper ?
- Est-ce que la date promise au client est encore crédible, ou est-ce qu’il faut l’appeler maintenant ?
- À quelle date faut-il lancer les études pour ne pas repousser la fabrication ?
Une entreprise peut organiser correctement sa semaine tout en manquant complètement de visibilité sur les mois suivants. Les deux horizons de planification ne servent pas les mêmes décisions : l’un organise l’exécution, l’autre protège les engagements de délai et prépare les arbitrages.
C’est pour ça que le Gantt garde sa place à côté du planning d’équipe, et non à sa place. Il ne dit pas qui pose demain. Il dit si l’affaire va tenir dans deux mois.
Construire un diagramme de Gantt de chantier en 5 étapes
1. Découper l’affaire en tâches réelles
Un Gantt utile part du découpage réel du travail, pas d’un modèle générique. Sur une affaire de menuiserie ou d’agencement, cela donne des phases nettes : études et dessins, validation client, approvisionnement de la matière, fabrication en atelier, préparation du chantier, pose sur site, finitions, réception.
Le bon niveau de détail est celui qui permet de suivre l’avancement sans passer sa semaine à mettre le fichier à jour. Une tâche trop fine devient ingérable, une tâche trop grosse cache les retards.
2. Estimer des durées réalistes
Les durées se posent en jours ou en semaines quand l’horizon est de plusieurs mois. C’est l’unité naturelle d’un planning de chantier, et elle suffit pour construire le calendrier.
Les heures deviennent nécessaires dès qu’il faut lire la charge. Savoir que la fabrication dure quatre semaines ne dit pas combien de temps d’atelier elle consomme. Traduire chaque phase en budget d’heures par compétence, c’est ce qui permet ensuite de vérifier que les équipes peuvent absorber ce qui est planifié.
Autrement dit, le planning se lit en semaines, la capacité se lit en heures.
3. Ordonner les tâches et repérer les passages obligés
Une fois les phases posées, il faut établir leur ordre et identifier celles qui bloquent tout le reste. La fabrication ne démarre pas avant la validation client. La pose ne démarre pas avant que la matière soit sortie de l’atelier.
C’est le travail d’ordonnancement : mettre les tâches dans un ordre tenable en fonction des contraintes réelles. La différence entre planification et ordonnancement est utile à avoir en tête ici, parce que les deux se traitent rarement au même moment ni par les mêmes personnes.
4. Poser les jalons et les dates qui engagent
Tous les points du planning n’ont pas le même poids. Un jalon marque une date qui engage l’entreprise vis-à-vis du client ou d’un autre corps de métier : remise du dossier, accord de fabrication, mise à disposition du support, réception des travaux.
Les distinguer visuellement change la lecture. Un retard de deux jours sur une tâche interne se rattrape. Deux jours sur un jalon contractuel se négocient.
5. Faire vivre le planning au rythme du chantier
Un Gantt qui n’est plus mis à jour perd rapidement sa valeur de pilotage. C’est le point qui fait la différence entre un planning vivant et un document d’archive.
La mise à jour ne demande pas une refonte complète. Elle demande un rendez-vous court et régulier entre le responsable planning et le conducteur de travaux, où l’on reporte l’avancement réel, où l’on décale ce qui doit l’être, et où l’on regarde ce que ce décalage déplace en aval. C’est d’ailleurs l’une des erreurs les plus fréquentes en planning de chantier : construire un planning solide, puis ne plus le toucher.
Ce qu’un diagramme de Gantt ne suffit pas à piloter
Le Gantt est un bon outil de lecture du temps. Il montre quand les choses doivent se passer. Il ne suffit pas seul sur trois sujets qui décident de la rentabilité d’une affaire.
La charge des équipes
Une vue Gantt centrée sur les dates montre l’enchaînement des tâches, mais elle ne suffit pas à lire la charge réelle des équipes. Les barres disent que la fabrication est prévue en septembre. Elles ne disent pas si l’atelier a les heures disponibles pour l’absorber, ni quelles ressources seront mobilisées au même moment.
C’est la différence entre un planning tenable et un planning souhaitable. Sans lecture de charge, on continue à positionner des barres sur un calendrier qui n’a plus de capacité disponible.
La consolidation du portefeuille d’affaires
Un Gantt construit affaire par affaire ne donne pas de vision consolidée de toutes les affaires qui mobilisent les mêmes compétences au même moment.
Or c’est exactement la situation d’une PME du BTP ou de l’industrie sur mesure : plusieurs affaires avancent en parallèle, et elles se disputent le même bureau d’études, le même atelier, la même équipe de pose. Chaque planning est juste séparément, et l’ensemble ne tient pas.
L’écart entre le prévu et le réalisé
Un Gantt qui n’intègre pas les heures réellement passées ne mesure aucun écart. Il compare des dates, pas des consommations.
Une affaire peut être livrée dans les délais et avoir consommé beaucoup plus d’heures que ce qui avait été chiffré. Le planning dira que tout va bien. Seul le croisement entre temps prévus et temps passés dira que la marge a disparu en route.
Excel, MS Project ou logiciel de planification : quel outil pour un Gantt de chantier
Trois familles d’outils permettent de construire un diagramme de Gantt, et elles ne répondent pas au même besoin.
Excel peut suffire pour construire un premier Gantt. Le format est connu de tous, il est souvent déjà disponible dans l’entreprise, et il permet de poser proprement les phases d’une affaire. Il montre ses limites lorsque plusieurs personnes doivent le mettre à jour ou que les affaires se multiplient. Les limites d’un planning d’équipe sur Excel apparaissent surtout quand plusieurs collaborateurs alimentent le même fichier sans savoir qui a modifié quoi.
MS Project permet une structuration fine des projets, avec un vrai traitement des dépendances, des marges et du chemin critique. Son niveau de paramétrage et son temps de prise en main peuvent être disproportionnés pour certaines PME, où la personne qui tient le planning a d’autres fonctions à assurer.
Un logiciel de planification métier se distingue surtout sur deux points : la facilité de mise à jour au quotidien, et la vue consolidée du portefeuille d’affaires. Ces capacités varient d’un outil à l’autre, elles méritent d’être vérifiées avant de choisir.
ANAV pour un planning de chantier qui reste lisible sur plusieurs mois
Reprenons les questions auxquelles un Gantt seul ne répond pas. Pour arbitrer correctement, un responsable production ou un responsable planning a besoin de cinq informations au même endroit :
- La charge à venir.
- Les compétences disponibles.
- Les temps consommés.
- Le reste à faire.
- L’état des autres affaires en cours.
Tant que ces éléments vivent dans des fichiers séparés, l’arbitrage se fait à l’instinct.

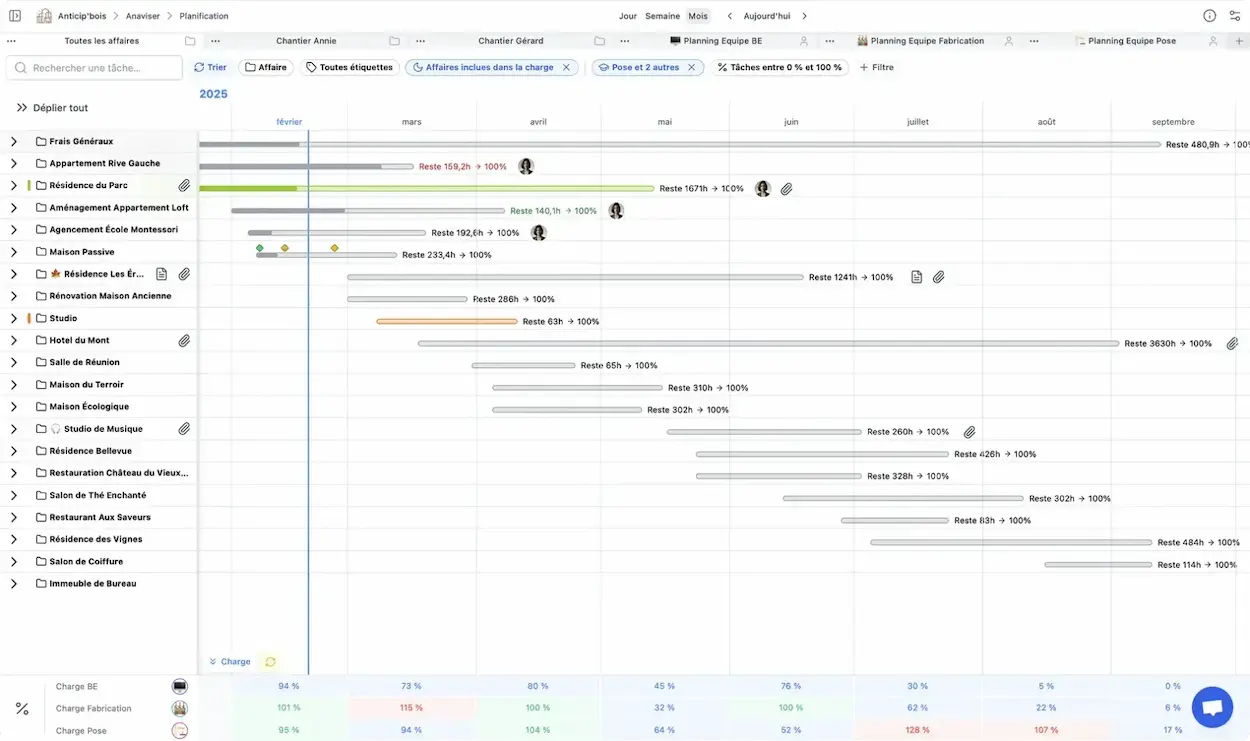

C’est le terrain sur lequel ANAV a été construit. Le planning projet affiche l’ensemble des affaires sur une vue de type Gantt, avec des échelles jour, semaine et mois, les jalons, l’avancement et le reste à faire en heures directement sur la barre.
Chaque affaire se déplie en tâches, puis par compétence : études, fabrication, pose. Et la lecture de charge s’affiche sous le planning, sur la même échelle de temps.
ANAV ne calcule pas le chemin critique et ne décale pas automatiquement les tâches liées. Il croise le planning, la charge et l’avancement pour vous aider à décider quoi décaler, et à quel moment.
Si vous souhaitez lire vos délais et votre charge sur les mêmes mois, sans reconstruire un fichier à chaque changement.
FAQ : vos questions sur le diagramme de Gantt en BTP
Quels sont les éléments essentiels d’un diagramme de Gantt ?
Six éléments suffisent : la liste des tâches, l’échelle de temps, les barres qui portent durée et dates, les jalons pour les étapes clés, les liens entre tâches et l’avancement. Sur un chantier, les jalons méritent une attention particulière, car certains portent des dates contractuelles tandis que d’autres sécurisent des étapes internes importantes. Les notions de chemin critique et de marges viennent ensuite, quand le planning est déjà solide.
Quelle est la différence entre un diagramme de Gantt et un planning de chantier ?
Le planning de chantier est le contenu, le diagramme de Gantt est une façon de le représenter. On peut décrire un planning dans un tableau de dates ou dans un compte rendu, sans aucun Gantt. Le Gantt apporte la lecture visuelle du temps, avec les durées et les chevauchements immédiatement perceptibles. C’est pour cette raison qu’il s’est imposé dans le bâtiment.
Peut-on faire un diagramme de Gantt de chantier sur Excel ?
Oui, et beaucoup d’entreprises commencent comme ça. Excel permet de poser proprement les phases d’une affaire et de produire un visuel présentable. La difficulté arrive avec la mise à jour régulière, le travail à plusieurs sur le même fichier, et le passage à plusieurs affaires suivies en parallèle.
À quelle fréquence faut-il mettre à jour un diagramme de Gantt de chantier ?
Le bon rythme dépend de la durée de l’affaire, du nombre d’aléas et des dates qui engagent. Une revue hebdomadaire constitue un repère utile, complétée par une mise à jour dès qu’un événement déplace une échéance importante. La régularité compte davantage qu’une durée de réunion fixe : un planning repris une fois par trimestre ne sert plus à décider.
Qu’est-ce que le chemin critique sur un chantier ?
Le chemin critique est la suite de tâches qui détermine directement la date de fin du chantier. Si l’une d’elles glisse, la livraison glisse d’autant, car elle ne dispose d’aucune marge. Les autres tâches disposent d’une marge plus ou moins confortable et peuvent absorber un retard sans conséquence sur la date finale. Identifier ce chemin permet de savoir où concentrer la vigilance.
Quelle est la différence entre le diagramme de Gantt et le PERT ?
Le PERT représente le projet sous forme de réseau de tâches reliées entre elles, ce qui met l’accent sur la logique des enchaînements et sur le calcul du chemin critique. Le Gantt représente le projet sur un calendrier, ce qui met l’accent sur les durées et les dates. Les deux sont complémentaires : le PERT aide à construire la logique, le Gantt aide à la piloter dans le temps.
