5
min de lecture

Plan de charge Excel gratuit : modèle à télécharger

Téléchargez un plan de charge Excel gratuit pour suivre la capacité, les affaires, les absences et l’avancement chaque semaine.
Écrit par
Thibaut Liberge
Publié le
20 July 2026

Trois affaires signées le même mois, un chef d’atelier qui ne sait plus qui fait quoi la semaine prochaine, un poseur que tout le monde croit disponible alors qu’il termine encore un chantier. Avant de choisir un logiciel, la plupart des PME du BTP et de l’industrie sur mesure ont besoin d’une chose plus simple : voir clairement ce qui est prévu et ce que leur équipe peut vraiment absorber.

Lire sa charge réelle avant de s’engager sur une nouvelle affaire, c’est tout l’enjeu d’un plan de charge bien construit. Il n’a pas besoin d’être compliqué pour être utile : il doit surtout être tenu à jour.

ANAV met à disposition un modèle de plan de charge Excel gratuit, construit spécifiquement pour le BTP et l’industrie sur mesure. Vous pouvez le remplir avec vos propres collaborateurs et vos propres affaires, et vous en servir dès cette semaine.

Ce fichier s’adresse au dirigeant qui veut arbitrer une nouvelle affaire, au chargé d’affaires qui suit plusieurs chantiers en parallèle, au responsable planning qui doit répartir la charge entre plusieurs pôles, ou au chef d’atelier qui a besoin de savoir, sans deviner, si la semaine qui vient tient debout. Pas besoin d’être expert Excel : les cellules colorées se remplissent à la main, les cellules grises se calculent seules.

Le modèle est prêt à l’emploi, avec vos propres collaborateurs et vos propres affaires dès réception.

Recevoir gratuitement le modèle Excel

Ce que contient le plan de charge Excel gratuit ANAV

Le fichier est organisé en quatre onglets qui se répondent : les réglages, les ressources humaines, le détail des tâches, puis le tableau de bord.

Onglet Ce qu'il fait
Paramétrage Définit la date de départ, l'horizon du plan (réglable, 52 semaines par défaut), les seuils de lecture (sous-charge en dessous de 80 %, surcharge au-dessus de 120 %) et les compétences suivies (Étude, Production, Installation par défaut, personnalisables selon votre activité).
Configuration RH Liste chaque collaborateur avec son contrat, ses horaires jour par jour, sa compétence principale et ses dates d'entrée et de sortie. La capacité hebdomadaire se calcule seule à partir de ces horaires, sans formule à écrire.

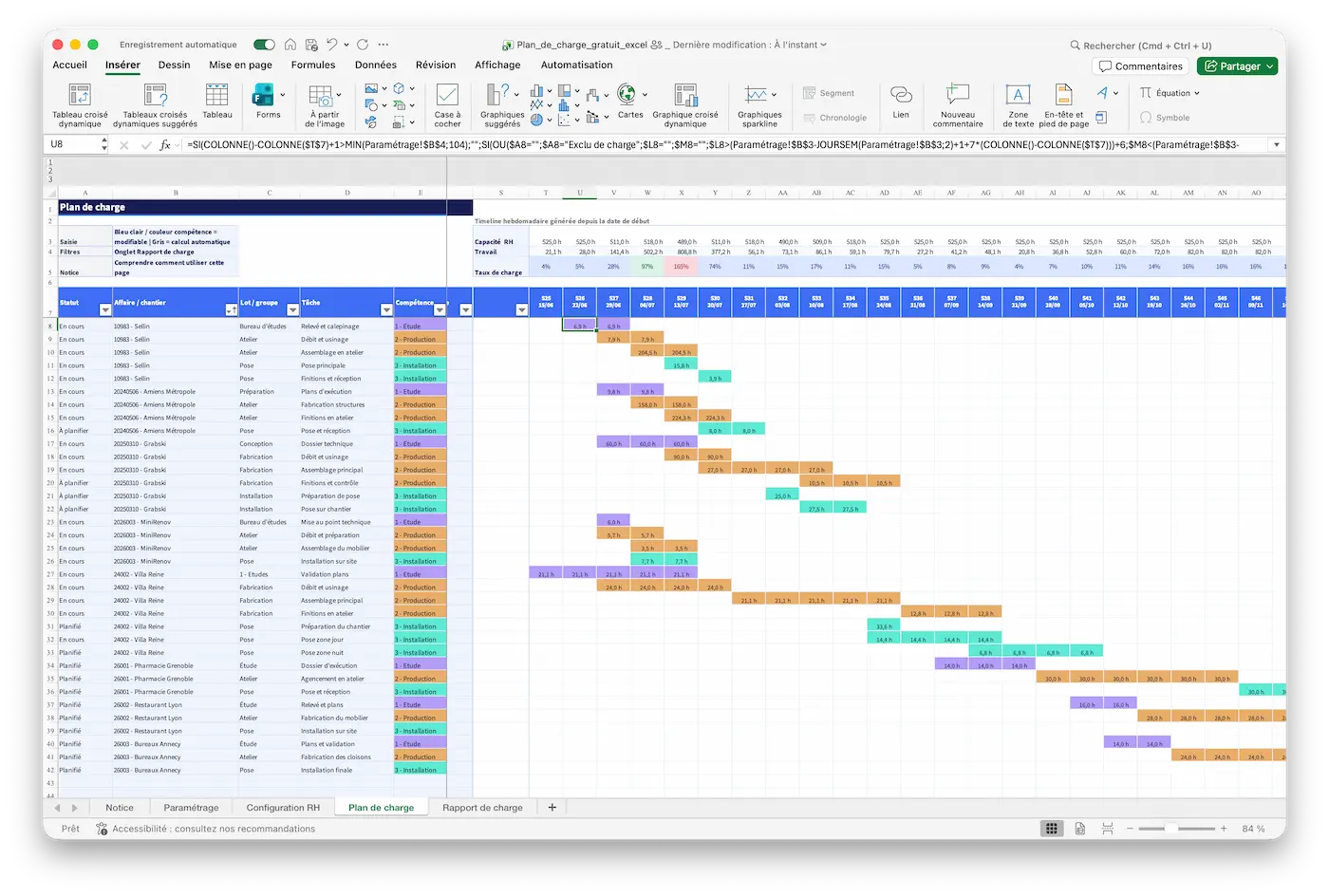

Plan de charge Détaille chaque tâche : affaire, lot, compétence, collaborateur affecté, budget d'heures, heures déjà passées, avancement réalisé.
Rapport de charge Compare, semaine par semaine, la capacité disponible et le travail restant à ventiler, avec des filtres par compétence, collaborateur ou statut.

Deux mécaniques méritent d’être comprises avant de remplir le fichier.

La capacité n’est pas la présence théorique de vos équipes. C’est la présence réellement disponible, une fois les absences, congés et formations retirés. Une absence non saisie surestime directement ce que votre équipe peut produire.

La projection finale de chaque tâche ne se contente pas du budget d’heures initial. Elle se recalcule à partir de l’avancement réalisé et des heures déjà passées, sans que vous ayez à retoucher une formule. Une tâche budgétée à 40 heures mais avancée à 67 % après 32 heures passées ne se termine pas forcément à 40 heures : le fichier ajuste la projection en fonction de ce qui a réellement été fait.

Le rapport de charge se filtre aussi par statut de tâche : à planifier, planifiée, en cours, terminée, ou exclue de charge. Ce dernier statut compte pour beaucoup : une affaire suspendue ou annulée qui reste comptée dans la charge fausse le taux de charge de toutes les semaines concernées, sans que rien ne l’indique visuellement si vous ne l’excluez pas explicitement.

Il ne se limite pas non plus à des chiffres semaine par semaine. Le rapport affiche aussi un état global sur toute la période : surcharge, équilibre ou sous-charge, calculé à partir des mêmes seuils que ceux réglés dans l’onglet Paramétrage. C’est la première chose à regarder avant de descendre dans le détail des semaines.

Le rapport de charge intègre aussi des graphiques prêts à l’emploi : un histogramme hebdomadaire et un histogramme mensuel de la charge face à la capacité, et une courbe mensuelle du taux de charge par compétence. Les mêmes filtres (compétence, collaborateur, statut) s’appliquent aux graphiques comme aux chiffres.

Comment utiliser le modèle semaine après semaine

Le fichier applique une méthode simple, proche de celle qu’on retrouve pour construire un plan de charge fiable étape par étape, organisée en quatre temps à reboucler chaque semaine.

1. Préparer la capacité

Renseignez tous vos collaborateurs productifs dans l’onglet Configuration RH : contrat, horaires, compétence, dates d’entrée et de sortie. Puis saisissez les absences connues sur les bonnes semaines. Cette étape conditionne tout le reste : une capacité mal saisie fausse le taux de charge avant même que la première tâche soit renseignée.

2. Charger le travail à planifier

Ajoutez vos affaires signées ou pressenties, une tâche par compétence au minimum. Renseignez le volume d’heures prévu et des dates de début et de fin réalistes.

Les heures restantes se répartissent alors seules sur les semaines actives de la tâche. Trente-cinq heures prévues sur cinq semaines donnent, sans aucune formule à écrire, sept heures par semaine.

Vous pouvez à tout moment remplacer cette répartition automatique par une saisie manuelle sur une semaine précise, par exemple pour concentrer davantage d’heures avant un départ en congés. Cette semaine passe alors en saisie manuelle, sans casser le calcul des autres semaines de la même tâche. Pour revenir à la répartition automatique, il suffit de recopier la formule d’une semaine voisine sur la cellule modifiée.

3. Planifier au bon niveau

À moyen terme, positionnez les tâches dans le temps en surveillant le rapport entre le travail prévu et la capacité de chaque compétence. Ajustez les dates pour limiter les superpositions entre affaires sur une même compétence.

À l’approche du démarrage seulement, précisez le collaborateur affecté et les dates réelles d’intervention. Inutile de nommer trop tôt qui fera quoi : si l’information n’est pas encore fiable, une affectation posée trop vite devra être reprise, et elle donne une fausse impression de certitude sur un point qui ne l’est pas encore.

Une règle simple à garder en tête : une donnée approximative mais tenue à jour est plus utile qu’un planning détaillé jamais actualisé.

4. Consolider avec le réel

Mettez à jour régulièrement les heures passées et l’avancement réalisé. C’est ce retour terrain qui alimente la projection automatique et le reste à planifier. Nettoyez ensuite les tâches dépassées ou terminées, sinon elles faussent la lecture du taux de charge dans le rapport.

Bonnes pratiques : ce qui rend un plan de charge fiable

Quelques réflexes simples évitent de transformer le fichier en tableau qui ment sans le savoir.

  • Commencer par une tâche par compétence et par grande phase suffit pour donner une première tendance fiable.
  • Éviter le sur-découpage des tâches : trop de lignes alourdissent la mise à jour et rendent le fichier moins tenu à jour dans la durée.
  • Vérifier régulièrement l’écart de ventilation des heures, qui doit rester à zéro. Un écart signale souvent une saisie manuelle placée en dehors des dates réelles de la tâche.
  • Recaler ou clôturer les affaires qui ne doivent plus compter avant d’interpréter le taux de charge de la semaine.
  • Ne jamais lire le taux de charge seul, sans avoir vérifié la fiabilité des absences, des affaires actives et de l’avancement saisi en amont.
  • Reboucler la mise à jour chaque semaine plutôt que par à-coups : capacité, travail, planification, réel, mise à jour, dans cet ordre, à chaque fois.

Cette dernière règle compte plus que toutes les autres. Un plan de charge remis à jour une fois par mois donne une photo déjà fausse au moment où vous la lisez. Un plan de charge remis à jour chaque semaine, même approximatif, reste une base de décision solide.

Les limites d’un plan de charge BTP sur Excel

Un plan de charge Excel bien tenu donne une vision fiable pour démarrer. La question n’est pas de le remettre en cause, elle est de savoir jusqu’où il tient.

Les limites d’un plan de charge Excel tenu à plusieurs mains apparaissent dès que plusieurs personnes doivent modifier le même fichier en parallèle :

  • Versions concurrentes.
  • Mises à jour perdues.
  • Dernière main qui écrase le travail de l’autre.

Le fichier ne remonte pas non plus automatiquement les pointages saisis sur le terrain, il ne permet pas d’ordonnancer facilement qui fait quoi et quand, et un découpage fin des tâches relié aux temps passés devient vite lourd à maintenir manuellement.

Sur une petite équipe avec deux ou trois affaires en parallèle, ce n’est pas encore un problème. Ça commence à peser quand plusieurs personnes doivent tenir le fichier à jour en même temps, ou quand le nombre d’affaires simultanées dépasse ce qu’une seule personne peut suivre sans perdre en fiabilité.

ANAV pour un plan de charge BTP toujours à jour

Un plan de charge qui devient plus lourd à tenir qu’à lire, c’est le signal qu’il faut changer d’outil, pas de méthode. La logique reste la même : capacité, travail, taux de charge.

Chez ANAV, la capacité se met à jour automatiquement quand une absence est déclarée, le taux de charge se recalcule en continu sans ressaisie, et plusieurs personnes peuvent alimenter le même plan sans se marcher dessus. Le bureau d’études, l’atelier et la pose travaillent sur la même version, au même moment.

Si vous souhaitez passer d’un plan de charge Excel à un outil qui se met à jour tout seul, réservez une démonstration personnalisée.

FAQ : vos questions sur le plan de charge Excel gratuit

Ce modèle de plan de charge Excel est-il vraiment gratuit ?

Oui. Le fichier est gratuit, sans engagement. Vous recevez le lien de téléchargement par email après avoir renseigné votre adresse.

Peut-on modifier la date de départ et l’horizon du planning ?

Oui. La date de départ et l’horizon du plan (jusqu’à 52 semaines par défaut) se règlent dans l’onglet Paramétrage, sans toucher au reste du fichier.

La projection finale d’une tâche doit-elle être saisie manuellement ?

Non. Elle se calcule seule à partir des heures déjà passées et de l’avancement réalisé que vous renseignez sur chaque tâche.

Ce fichier fonctionne-t-il pour une petite équipe, en dessous de dix personnes ?

Oui. Le modèle s’adapte à la taille de l’équipe renseignée dans l’onglet Configuration RH. Pour une petite structure, l’essentiel est de commencer simple : une tâche par compétence et par grande phase, sans sur-découper.

Peut-on suivre plusieurs affaires en même temps avec ce modèle ?

Oui, c’est justement l’usage prévu. Chaque ligne de l’onglet Plan de charge correspond à une tâche rattachée à une affaire précise, et le Rapport de charge permet de filtrer par affaire, compétence ou collaborateur pour lire la charge sous l’angle qui vous intéresse.

À partir de quand un fichier Excel devient-il trop limité pour suivre la charge ?

Il n’y a pas de seuil universel. Le signal apparaît généralement quand plusieurs personnes doivent modifier le fichier en même temps, quand les heures passées sur le terrain ne remontent plus assez vite pour rester fiables, ou quand le nombre d’affaires simultanées rend la mise à jour manuelle aussi lourde que le pilotage lui-même.

Faut-il être expert Excel pour utiliser ce modèle ?

Non. Les cellules à remplir sont colorées, les cellules calculées automatiquement sont grises. Vous n’avez besoin d’écrire aucune formule pour faire fonctionner le fichier au quotidien : la répartition des heures, le calcul de la capacité et le taux de charge se mettent à jour seuls à partir de ce que vous saisissez.
